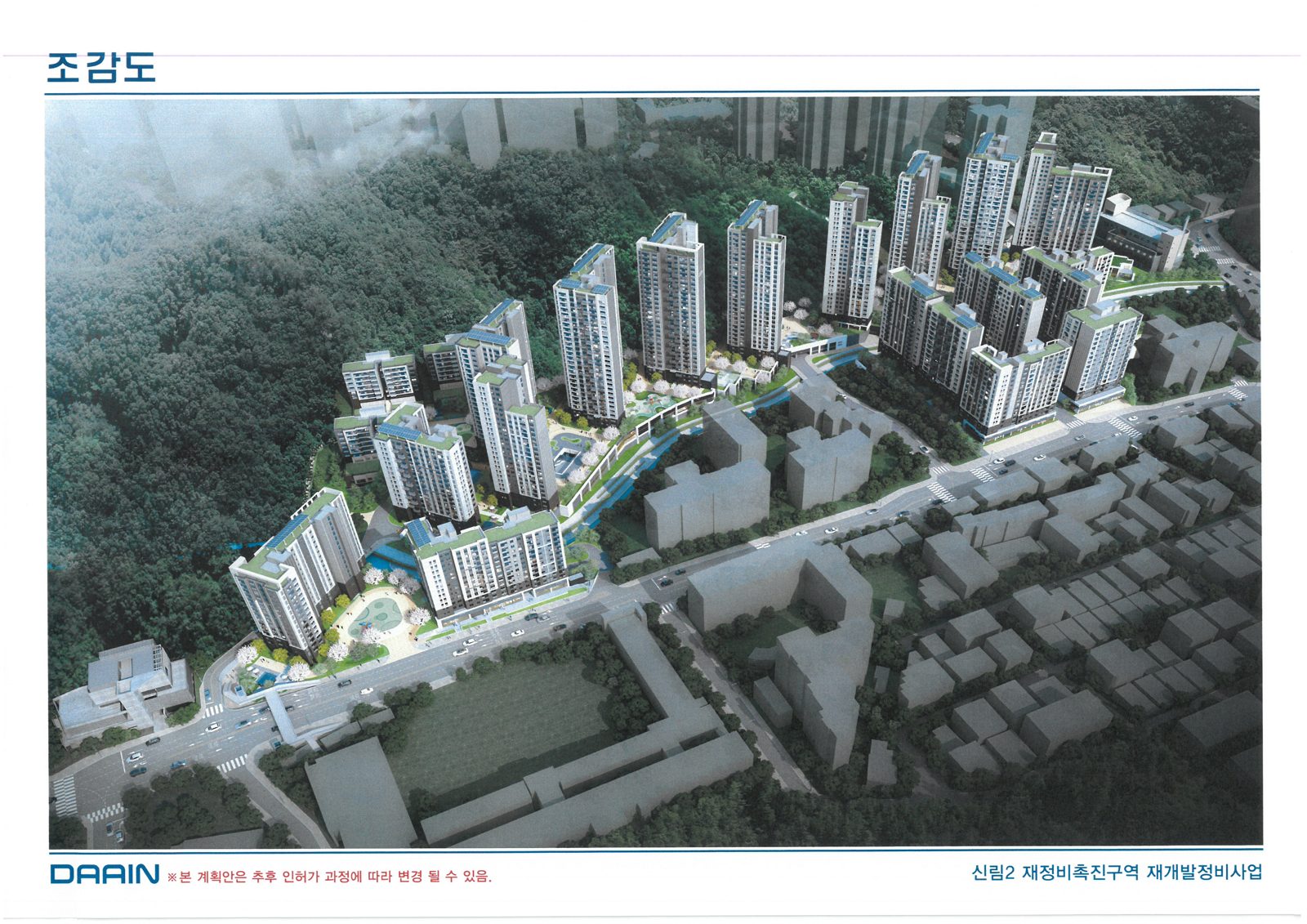

신림2
별칭신림2구역신림제2구역
관악구 서울 · 서울 관악구 신림동 324-25
재개발착공1,430세대
- 구역
지정 08.04.1008.04변경 19.10.3119.10 - 추진위08.04.2408.04
- 조합
설립 08.08.2708.08 - 건축
심의 17.08.2217.08 - 사업
시행 18.09.2018.09 - 관리
처분 21.04.2921.04 - 이주21.10.2521.10
- 착공26.05.0626.05
- 준공~2030
걸린 시간→추진위0개월순항→조합설립4개월순항→건축심의9년지연→사업시행1년 1개월→관리처분2년 7개월→이주6개월→착공4년 6개월지연
재개발 · 도시 및 주거환경정비법준공 2029~2031: 서울 단계별 소요기간으로 추정날짜: 서울시 정비사업 추진현황·구청 고시
